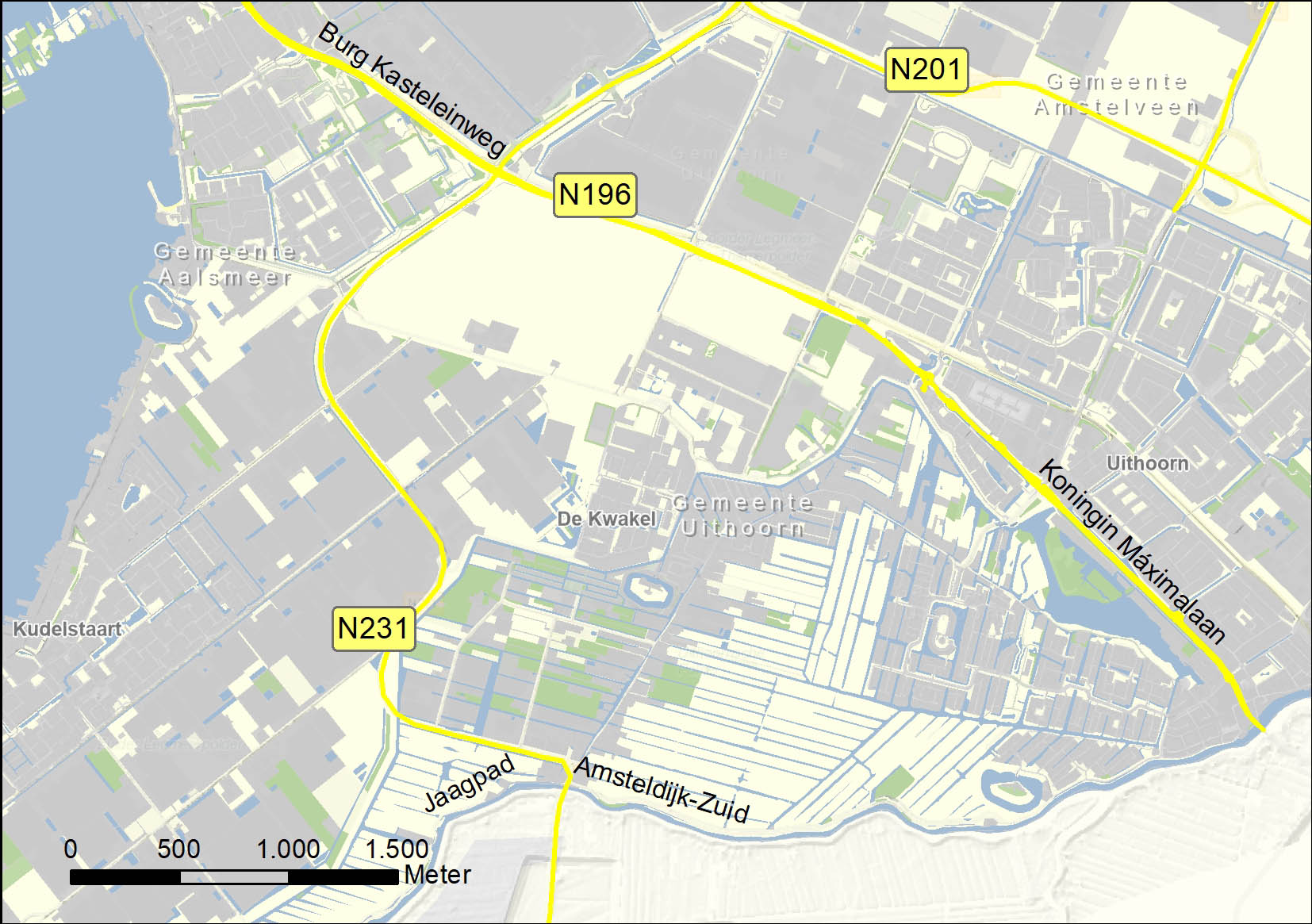

N231-Zuid groot onderhoud
Het weggedeelte van de Noordzuidroute (N231) tussen brug Vrouwenakker en de Legmeerdijk (N231) tot de kruising bij N196 Koningin Màximalaan/Burgemeester Kasteleinweg in Aalsmeer en De Kwakel is toe aan groot onderhoud.
Het asfalt, mogelijk inclusief de fundering, en verschillende verkeerslichten moeten worden vervangen. Op die manier kunnen de weg en de kruisingen weer jaren mee. Ook wil de provincie Noord-Holland de verkeersveiligheid en doorstroming op de kruisingen van de N231 met de Bachlaan en Mijnsherenweg verbeteren. Daarnaast moet het fietspad langs de weg verbeterd worden. De provincie werkt hiervoor samen met de Vervoerregio Amsterdam (VRA) en gemeente Aalsmeer. Ingenieursbureau Witteveen+Bos voert in opdracht van de provincie de nodige onderzoeken uit.

Klik op onderstaande infographic om de verschillende stappen te bekijken of lees hieronder de uitgeschreven tekst (versie najaar 2025, gepresenteerd op de informatiebijeenkomst van 19 november 2025).

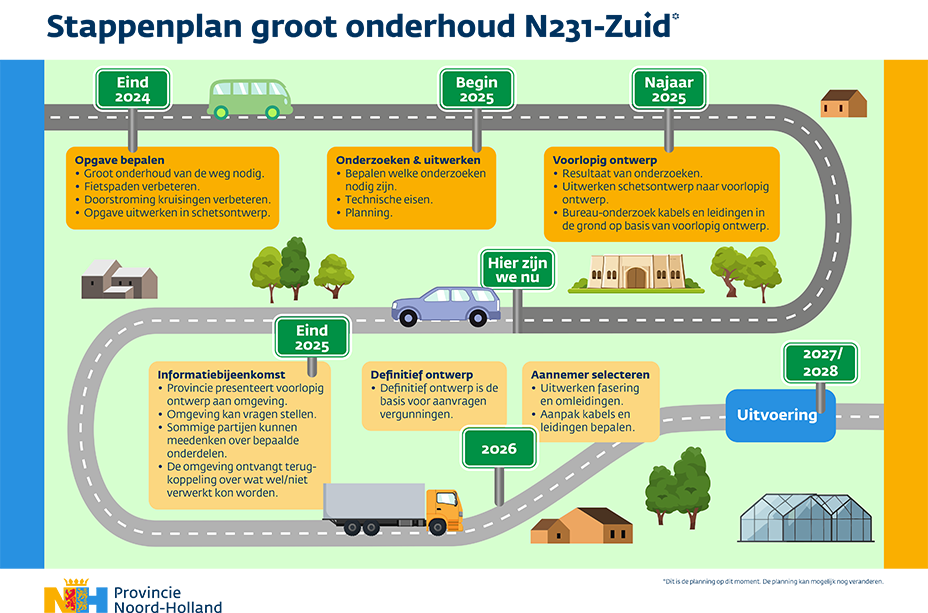

2024
- Opgave bepalen (groot onderhoud van de weg nodig, fietspaden verbeteren, doorstroming kruisingen verbeteren)
- Opgave uitwerken in schetsontwerp
2025
- Bepalen welke onderzoeken nodig zijn
- Technische eisen opstellen
- Planning opstellen
- Resultaten van onderzoeken
- Uitwerken schetsontwerp naar voorlopig ontwerp
- Bureau-onderzoek kabels en leidingen in de grond op basis van voorlopig ontwerp
- Informatiebijeenkomst op 19 november waar voorlopig ontwerp wordt gepresenteerd aan omgeving
- Omgeving kan vragen stellen
- Sommige partijen kunnen meedenken over bepaalde onderdelen
- De omgeving ontvangt terugkoppeling over wat wel/niet verwerkt kon worden
2026
- Definitief ontwerp
- Dit ontwerp is de basis voor de aanvragen vergunningen
- Aannemer selecteren
- Uitwerken fasering en omleidingen
- Aanpak kabels en leidingen bepalen
2027/2028
- Uitvoering
De provincie werkt de komende periode aan een voorlopig ontwerp voor de weg en de kruisingen. Nu informeert de provincie de omgeving alvast over wat de inwoners en weggebruikers kunnen verwachten tijdens dit ontwerpproces. Later vraagt de provincie enkele partijen om mee te denken. Daarna presenteert de provincie het voorlopig ontwerp aan de omgeving en kan iedereen hier vragen over stellen. Het projectteam streeft ernaar om daar waar mogelijk rekening te houden met wensen over de bereikbaarheid tijdens de werkzaamheden.
Onderzoek asfalt en fundering
Voor het voorlopig ontwerp is het nodig om onderzoek te doen naar de staat van het asfalt en de fundering van de weg. Hiervoor voerden we boorwerkzaamheden uit tussen 20 oktober en 14 november 2025.
Ecologisch onderzoek
Voor het voorlopig ontwerp is het ook nodig om ecologisch onderzoek te doen. In december 2025 werd de aanwezigheid van bepaalde soorten vogels, vleermuizen en vlinders onderzocht. In de zomer van 2026 wordt aanvullend ecologisch onderzoek gedaan.
Informatiebijeenkomst 19 november 2025
Op woensdag 19 november 2025 was een informatiebijeenkomst over dit project in Gasterij De Kwakel. Er was een goede opkomst. De bijeenkomst startte met een algemene presentatie over het project. Daarna was er een informatiemarkt waar de bewoners in gesprek konden gaan over het proces, de planning en het voorlopig ontwerp met medewerkers van de gemeenten Aalsmeer en Uithoorn, Vervoerregio Amsterdam en de provincie Noord-Holland. De antwoorden op verschillende vragen komen op deze website.
Tijdens de bijeenkomst is het voorlopig ontwerp (pdf) gepresenteerd. In het voorlopig ontwerp staat onder andere:
- Het vervangen van asfalt (en mogelijk de fundering) op de weg, het vervangen van de verkeerslichten en aanleggen van bermverharding.
- Het vervangen van de busbaan voor een extra rijstrook voor regulier verkeer.
- Het verbeteren van de veiligheid en doorstroming op de kruisingen van de N231 met de Bachlaan, Mijnsherenweg,
- Het verbeteren van de veiligheid op het weggedeelte tussen de Drechtdijk en Amsteldijk-Zuid;
- Waar mogelijk het fietspad verbeteren langs de N231.
- Over de inrit vanaf de Bachlaan naar de Cactuslaan is de provincie in gesprek met de belanghebbenden.
Definitief ontwerp en uitvoering
Naar verwachting is in 2026 een definitief ontwerp klaar. Daarna start de voorbereiding van de uitvoering.
Voor het voorlopig ontwerp van het weggedeelte voert de provincie verschillende onderzoeken uit. Ook zijn er verschillende vergunningen en besluiten nodig.
Samenvatting participatieplan
In dit project gaat het om groot onderhoud en verbeteringen aan de bestaande weg. De kaders van het project staan daarom niet ter discussie. Er is dus weinig ruimte voor invloed vanuit de omgeving (participatie). De provincie vindt goede afstemming met de omgeving wel erg belangrijk. Deze afweging staat in de samenvatting van het participatieplan (pdf).
Archeologisch onderzoek
In het archeologisch bureauonderzoek (pdf) worden de effecten van de werkzaamheden op bekende en verwachte archeologische waarden onderzocht. Het onderzoek toont aan dat de kans op verstoring van vastgestelde mogelijk aanwezige archeologische waarden laag is. Er is geen vervolgonderzoek nodig. En dus zijn er geen problemen voor de uitvoering van de werkzaamheden.
Ecologisch onderzoek
De geplande werkzaamheden kunnen effect hebben op beschermde natuurwaarden in en rondom het projectgebied. In de zogenoemde ecologische quickscan (pdf) worden mogelijke effecten op aanwezige beschermde natuurwaarden beoordeeld.
Als voor de uitvoering van het ontwerp bomen moeten worden weggehaald, bekijkt de provincie eerst of deze met passende maatregelen behouden kunnen blijven. Wanneer kap onvermijdelijk is, worden bomen herplant als dit op grond van de vergunning is voorgeschreven. Daarnaast onderzoekt de provincie of er binnen het projectgebied mogelijkheden zijn om enkele extra bomen aan te planten.
Analyse verkeersstromen
De provincie liet uitzoeken wat het effect is van de aanpassing aan de kruisingen N231–Bachlaan en N231–Mijnsherenweg op de verkeersstromen in 2030 en 2040. De toename van verkeer op de weg blijft zeer beperkt. Dit staat beschreven in de analyse verkeersstromen (pdf).
Stikstofonderzoek
Een stikstofonderzoek is in Nederland wettelijk verplicht om aan te tonen dat door een project niet te veel stikstof op beschermde Natura 2000-gebieden terechtkomt. In dit stikstofonderzoek (pdf) is gekeken naar de stikstofuitstoot tijdens de bouwwerkzaamheden. Het onderzoek is in september 2025 uitgevoerd op basis van de op dat moment bekende projectgegevens. Het onderzoek wordt momenteel geactualiseerd. De specifieke werktuigen die worden ingezet tijdens de werkzaamheden zijn nog niet bekend, daarom zijn hiervoor uitgangspunten opgenomen. De omleidingsroute die tijdens de werkzaamheden wordt gebruikt, is nog niet bekend. Daarom worden in de toekomstige versie meerdere scenario’s bekeken.
Uit het stikstofonderzoek volgt een zogenaamde 'ecologische beoordeling in een voortoets'. Hieruit moet blijken dat negatieve gevolgen door de werkzaamheden op Natura-2000 gebieden op voorhand uitgesloten kunnen worden. De provincie werkt momenteel aan het opstellen van de voortoets.
Vergunningen en overige besluiten
Voor het project zijn verschillende vergunningen nodig. Voorlopig gaat de provincie uit van onderstaande benodigde besluiten (februari 2026). Tijdens het voorbereidingstraject wordt meer duidelijk over de precieze noodzaak van de te nemen besluiten. Daarnaast zijn uitvoeringsvergunningen nodig. Deze worden uiteindelijk aangevraagd door de aannemer. Dit zijn tijdelijke vergunningen, zoals een ontheffing geluidshinder tijdens de werkzaamheden.
Vergunning/besluit |
Mogelijkheid reactie |
|
Omgevingsvergunning binnenplanse omgevingsplanactiviteit: vergunningsplicht volgt uit omgevingsplan, onder andere voor het werken binnen de archeologische bestemming, beschermingszone waterkering, het plaatsen van bepaalde bouwwerken en voor geluid omdat de weg wordt gewijzigd. |
De ingediende vergunningaanvraag wordt naar verwachting vanaf eind oktober 2026 bekend gemaakt via www.officielebekendmakingen.nl. De verleende vergunning wordt ook bekend gemaakt via www.officielebekendmakingen.nl. Belanghebbenden kunnen bezwaar maken op de verleende vergunning binnen 6 weken. |
|
Omgevingsvergunning wateractiviteit bij Hoogheemraadschap: voor onder andere toename verhard oppervlak en werkzaamheden in de waterkering. |
De ingediende vergunningaanvraag wordt naar verwachting vanaf eind oktober 2026 bekend gemaakt via www.officielebekendmakingen.nl. De verleende vergunning wordt ook bekend gemaakt via www.officielebekendmakingen.nl. Belanghebbenden kunnen bezwaar maken op de verleende vergunning binnen 6 weken. |
|
Verkeersbesluit: voor het verwijderen en plaatsen van bijvoorbeeld verkeersborden en -tekens, opheffen busbaan, doorgetrokken strepen. |
De ingediende vergunningaanvraag wordt naar verwachting vanaf eind oktober 2026 bekend gemaakt via www.officielebekendmakingen.nl. De verleende vergunning wordt ook bekend gemaakt via www.officielebekendmakingen.nl. Belanghebbenden kunnen bezwaar maken op de verleende vergunning binnen 6 weken. |
|
Melding vellen houtopstanden en bijbehorend maatwerkvoorschrift: voor het herplanten op andere plekken. |
De ingediende vergunningaanvraag wordt naar verwachting vanaf eind oktober 2026 bekend gemaakt via www.officielebekendmakingen.nl. De verleende vergunning wordt ook bekend gemaakt via www.officielebekendmakingen.nl. Belanghebbenden kunnen bezwaar maken op de verleende vergunning binnen 6 weken. |
Neem bij vragen contact op met het projectteam via het Servicepunt van de provincie Noord-Holland via 0800-0200-600 (gratis) of via servicepunt@noord-holland.nl.
